Vor- und Rückwärtskalkulation
Kalkulationen mit (nicht) fixierten Datumsinformationen
Die Ware wird von Shanghai nach Hamburg transportiert, die Zeit auf See beträgt i.d.R. einen Monat.
| Fall | Fallbeschreibung | Erläuterung der Planung/Beschaffungszeit |
|---|---|---|
| 1 | Vorwärtskalkulation – nichts fixiert | Bei der Planung wird errechnet, dass das Schiff am 01. Oktober ablegt und entsprechend am 01. November in Hamburg ankommt. |
| 2 | Rückwärtskalkulation – nichts fixiert | Bei der Planung wird ein Schiffstransfer ausgewählt, bei dem die Ankunft in Hamburg für den 01.12. terminiert ist. Entsprechend wird das Schiff wahrscheinlich am 01.11. in Shanghai ablegen. |
| 3 | Vorwärtskalkulation – Abfahrtsdatum fixiert | Das Schiff ist bereits unterwegs, muss aber eine abweichende Route nehmen, die neue Ankunft ist für den 15.12. terminiert. Die Zeit auf See verlängert sich entsprechend auf 45 Tage. |

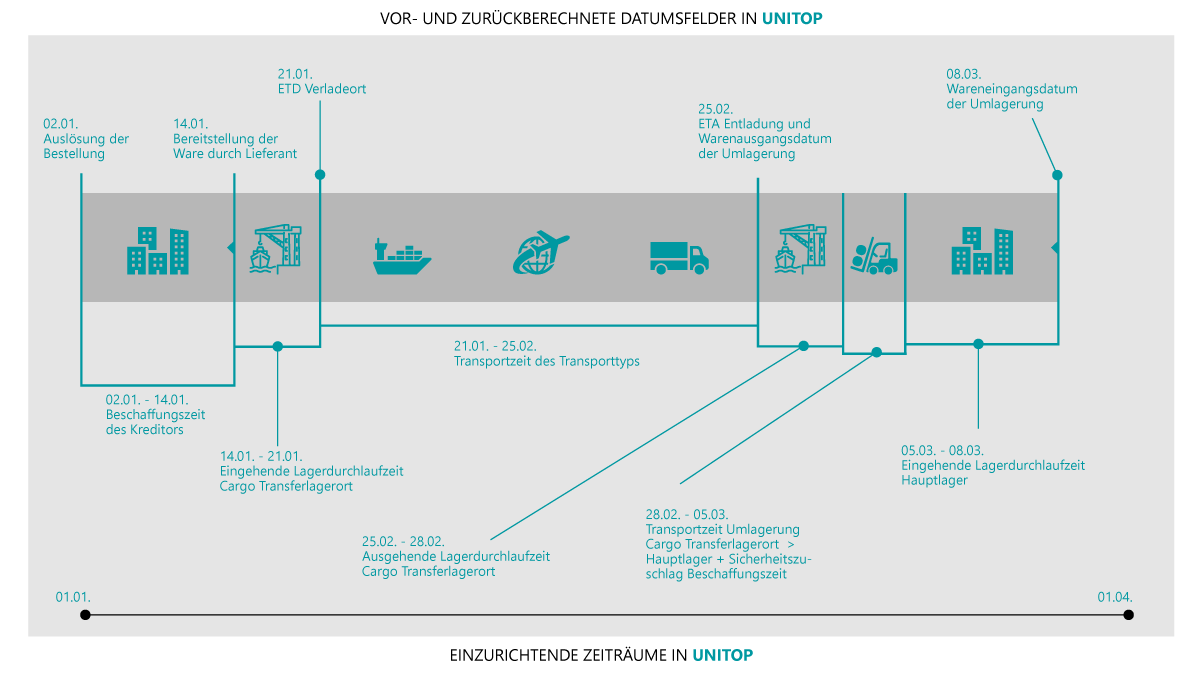

Die Datumsberechnung ist mit den Planungs-, Bestell- sowie Umlagerungszeilen verknüpft und führt somit zu einem automatischen Datumsupdate der entsprechenden Felder.
Hinweis
Die Datumsberechnung innerhalb der Bestellplanung erfolgt rückwärts ausgehend vom gewünschten Wareneingangsdatum am Hauptlager. Innerhalb der Bestellung sowie im Caro Cockpit erfolgt die Datumsberechnung vorwärts.
Beispiel Rückwärtsberechnung
ETA ist das Ankunftsdatum der Ware am Zielhafen. Bsp. Rotterdam. Wenn das Ankunftsdatum feststeht, wird ausgehend von diesem Datum das Ankunftsdatum der Ware am Lagerort des Unternehmens berechnet. In der Regel betrifft dies die Transportzeit der Ware von Zielhafen zum Lagerort des Unternehmens.
- Berechnet ist der 01.11. als ETA.
- Der Umlagerungsausgang wird am 05.11. gebucht.
- ETA wird fixiert und der 5.11. wird validiert.
- Es erfolgt eine Rückwärtsberechnung, welche lediglich die Transportzeit verlängert, da das ETA bereits fixiert ist.
- Anschließend erfolgt eine Vorwärtsberechnung, welche zur Folge hat, dass sich alle Folgetermine ebenfalls um vier Tage verzögern. Die neuen Daten werden in die Umlagerungsaufträge zurückgeschrieben.
