Mit diesem Formular können Sie fehlende, unklare oder fehlerhafte Inhalte in der Dokumentation melden und Verbesserungsvorschläge machen. Ihr Feedback hilft uns, die Qualität und Vollständigkeit kontinuierlich zu verbessern.
Wie richte ich den Arbeitsplan ein?
Der Arbeitsplan definiert die Arbeitsschritte, die zur Fertigstellung des Produktes erforderlich sind. Der Produktkonfigurator generiert den Arbeitsplan und die Arbeitsplanversion automatisch aus der Arbeitsplanvorlage. Das Generieren neuer Arbeitsplanversionen bei der Konfigurationsänderung wird im Kapitel Konfiguration ändern behandelt.
Rahmenbedingungen:
Der Arbeitsplan variiert in Abhängigkeit von:
- Antriebsart
- Stoffzuschnitt
- Art der Montage
- Vorbereitung der Elektroinstallation (optional)
- Prüfung
Vorbereitungen treffen
Arbeitsplatzgruppe anlegen
Im Arbeitsplan wird für alle Arbeitsschritte eine einheitliche Arbeitsplatzgruppe verwendet.
Arbeitsplatzgruppen öffnen: Rufen Sie über die Suche die Liste der Arbeitsplatzgruppen auf.
Neue Arbeitsplatzgruppe anlegen: Legen Sie über "Neu" eine neue Arbeitsplatzgruppe an:
- Nr.: SONNE-MONTAGE
- Abteilungscode: MONTAGE (neu anlegen, falls nicht vorhanden)
- Einheitencode: MIN (neu anlegen, falls nicht vorhanden) – steht für "Minuten"
Nummernserie für Arbeitsplanversionen anlegen

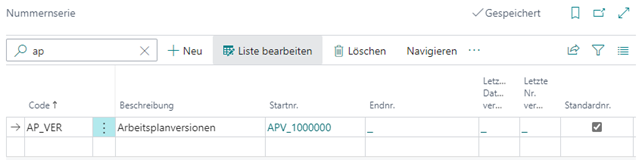

Nummernserie anlegen: Legen Sie eine neue Nummernserie für Versionen des Arbeitsplans an:

Nummernserie zuordnen: Wechseln Sie zur Produktvorlage "PC-SONNENSCHUTZ" und ordnen Sie die neue Nummernserie dem Feld "Arbeitsplanversionsnummern" zu.
Arbeitsplanvorlage definieren
Die Arbeitsplanvorlage legt fest, welche Arbeitsschritte mit welchen Zeitvorgaben in den generierten Arbeitsplan übernommen werden. Zeitangaben können fest oder variabel über den Logikeditor definiert werden.
Produktvorlage öffnen: Wechseln Sie zur Produktvorlage "PC-SONNENSCHUTZ".
Arbeitsplanvorlage aufrufen: Rufen Sie über "Vorlage" > "Vorlage Arbeitsplan" die Arbeitsplanvorlage auf.
Arbeitsschritte definieren: Definieren Sie die einzelnen Arbeitsschritte wie folgt:

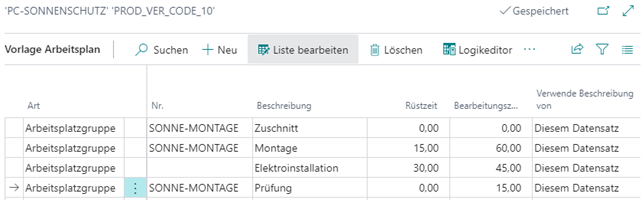

Position Art Nr. Beschreibung Verwende Beschreibung von Rüstzeit Bearbeitungszeit Hinweis 1 Arbeitsplatzgruppe SONNE-MONTAGE Zuschnitt Diesem Datensatz - - Zeitbedarf wird über den Logikeditor errechnet 2 Arbeitsplatzgruppe SONNE-MONTAGE Montage Diesem Datensatz 15 60 - 3 Arbeitsplatzgruppe - Elektroinstallation Diesem Datensatz 30 45 - 4 Arbeitsplatzgruppe SONNE-MONTAGE Prüfung Diesem Datensatz - 15 -

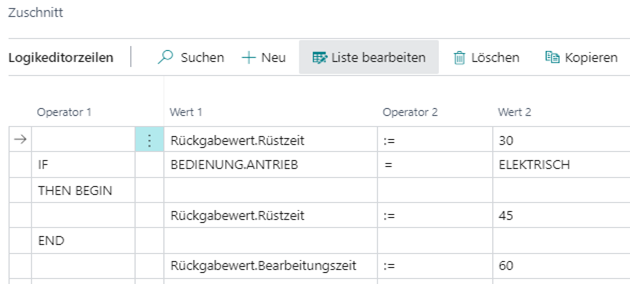

Logikeditor für Position 1 (Zuschnitt): Ergänzen Sie die Zeitberechnung für den Zuschnitt:

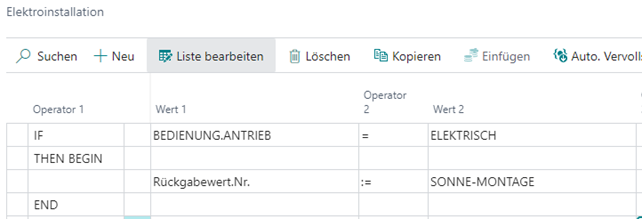

Logikeditor für Position 3 (Elektroinstallation): Ergänzen Sie die Logik für die bedingte Elektroinstallation:

Hinweis
Wie in der Vorlage der Fert.-Stückliste können auch im Arbeitsplan komplexere Logiken definiert werden, z. B. variable Zeitvorgaben in Abhängigkeit von der Größe, der Anlagenhöhe oder der Komplexität der Elektroinstallation.
